和光富士見バイパス 工事進捗状況2022年12月版 ![]() ![]() YouTube版 ![]() |
![]() |
TOP 主要道路計画地図 ![]() Google MAPS版地図 ![]() 所沢川越狭山道路 工事開通情報 基地祭OPEN BASE 富士山絶景スポット 地学・地理 LINK |

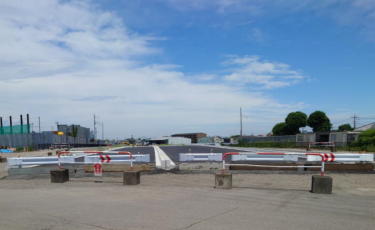

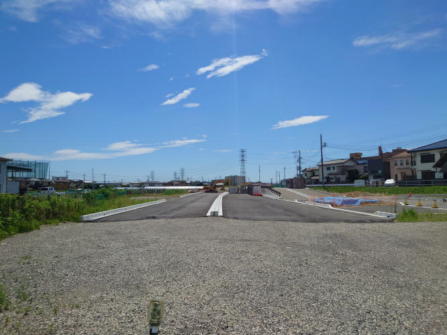

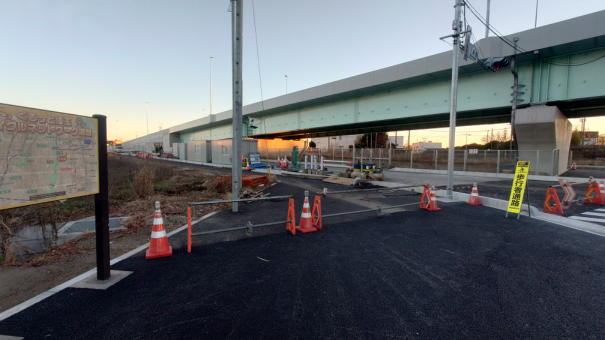

地点@浦所バイパスと交差する 下南畑交差点 オーバーパス川越側スロープ 2022年10月 ![]() オーバーパス入口はほぼ完成状態です ![]() 2022年6月の状況 ![]() ![]() 浦所バイパスとの接続工事が 着々と進んでいるようです 今を収めておかなければ |
![]() |

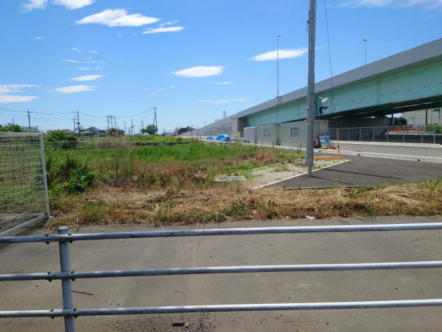

オーバーパス荒川側 側道 ![]() 浦所バイパスと完全に接続されました! ![]() 2022年6月の状況 |
![]() |

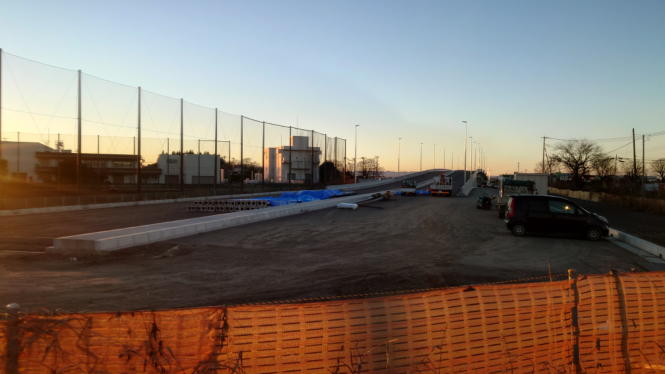

東京側オーバーパス スロープ 川越方面 ![]() 既存道路と接続すれば完成という 状況となってきました ![]() 2022年6月の状況 |
![]() |

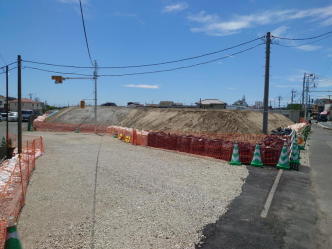

地点A袋橋通り ![]() 2022年6月の状況 こちらの地点も大きな違いがありません でしたので過去の画像になります 全信号が設置された状況で 既存道路との接続工事は まだ開始されておりません |
![]() |

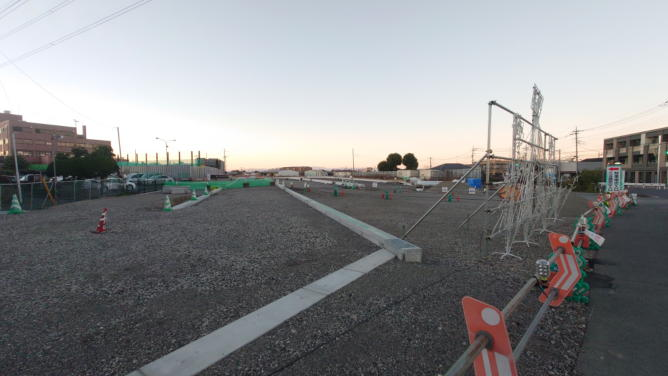

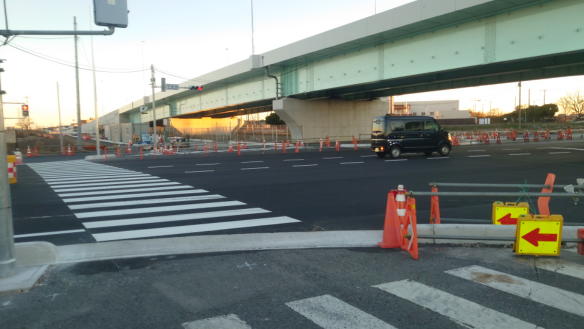

地点B県道36号線 宿通り 川越方面 ![]() 本線が完成状態でこれから舗装、 既存県道との接続工事に入る状況です 信号は設置されております ![]() 2022年6月の状況 東京方面 ![]() 現在、本線を造り始めている状況です 信号はほぼ全てが設置されております ![]() 2022年6月の状況 6月の時点で信号が設置されておりました この地点が信号の設置が一番早い 場所になります |
![]() |

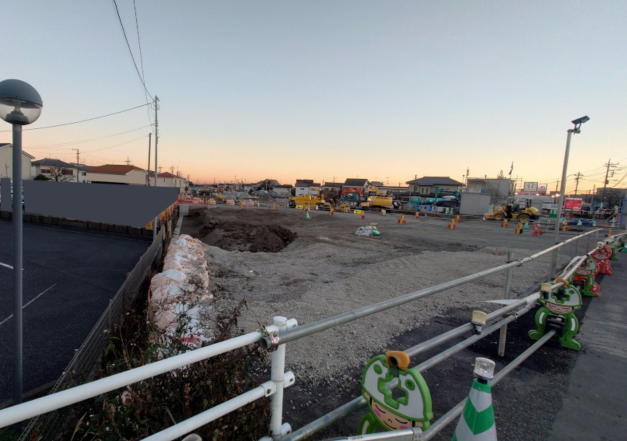

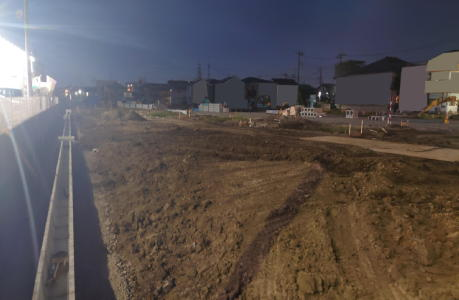

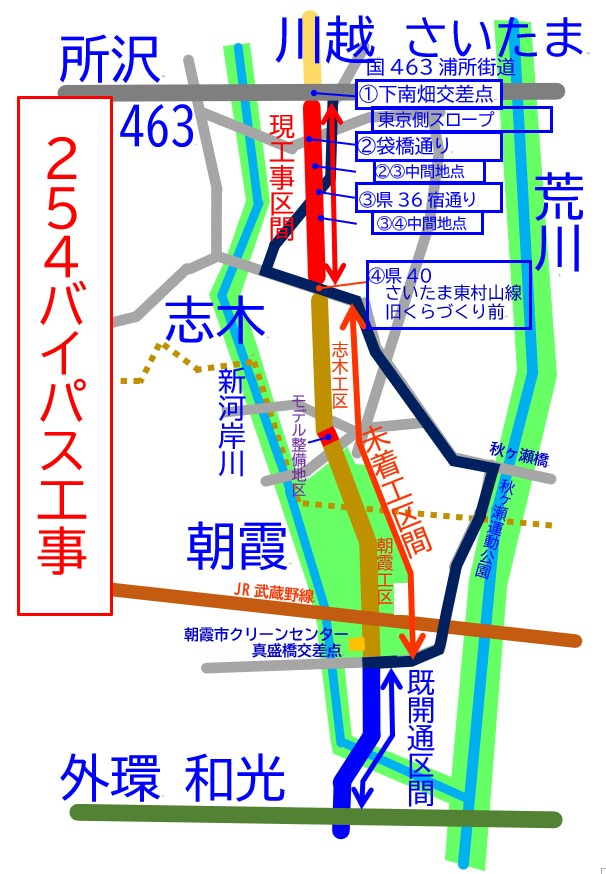

地点C 県道40号線 さいたま東村山線 旧くらづくり前 ![]() 本線歩道がほぼ完成している状態で 既存県道との接続工事、歩道・信号の 設置工事を残すのみと なってきました おそらく、来年2023年3月頃開通と 予想しておりますが、 あっと言う間にもうすぐで2023年という 状況となってきました この開通していくプロセスが 道路建設を見ていく楽しみです 工事を見守っていきましょう ![]() 2022年10月の状況 本線をようやく造り始めました この道に焦点を充てはじめて 2年〜3年が経ちました 永かったです ![]() 2022年6月の状況 この時は地盤強化盛土期間でした 2022年12月のまとめ あっという間に部分開通まで残すところ 3カ月くらいになってきました 工事を見守っていきましょう 埼玉県西部地区道路計画Google MAP ※この地図は確定路線ではありません概ねこの辺を通ります Google MAP 拡大はこちらから 和光富士見バイパス工事進捗状況 TOP |
![]() |
