和光富士見バイパス 工事進捗状況2021年6月版

和光富士見バイパス 工事進捗状況
 2021年6月版

TOP 所沢川越狭山道路工事開通情報  基地祭OPEN BASE
富士山絶景スポット LINK

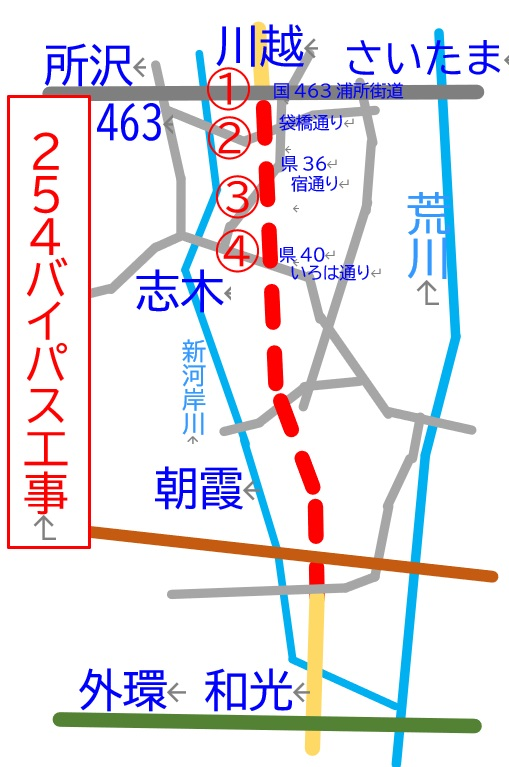

@下南畑交差点 オーバーパス

   前回5月同様オーバーパス入口の
   地盤強化工事を行っているようです

    国道463号浦所街道 下南畑交差点

 オーバーパス陸橋側道工事

   側道の形状がハッキリしてきまた

       ここを川越方面に通り越える日は
    いつ来るのでしょうか…

    志木高校側にも側道の仮線が
    引かれ始めました

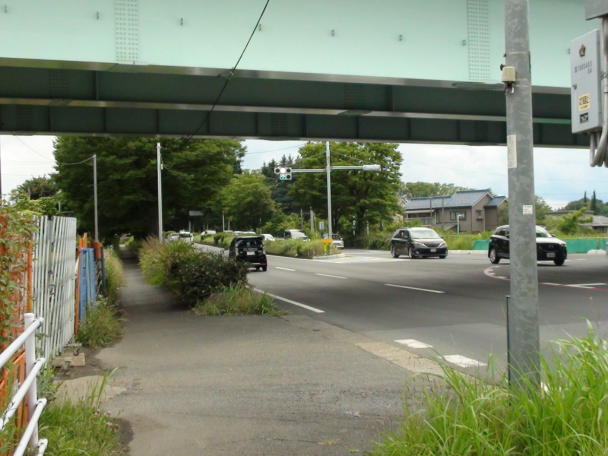

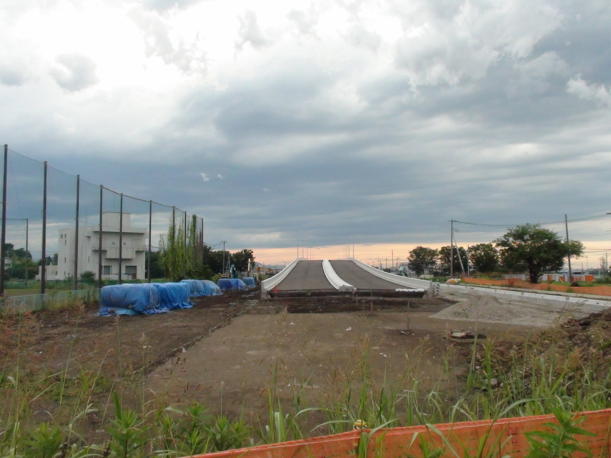

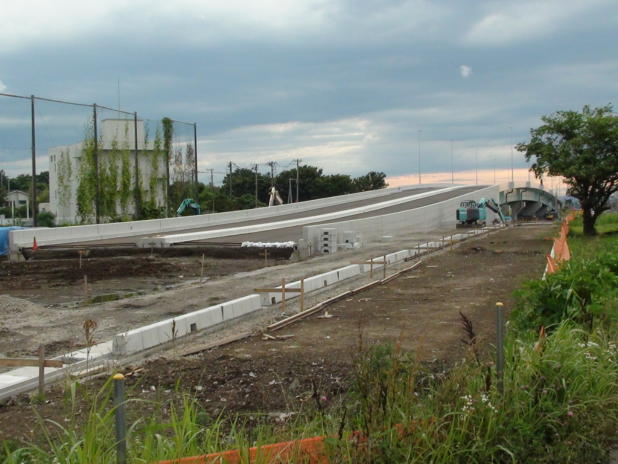

    オーバーパス陸橋端から東京方面を見た画像です
    ここから70メートルほど行ったところで
    諸事情によりまして工事がストップしている様です

A袋橋通り

   川越方面
     諸事情によりまして

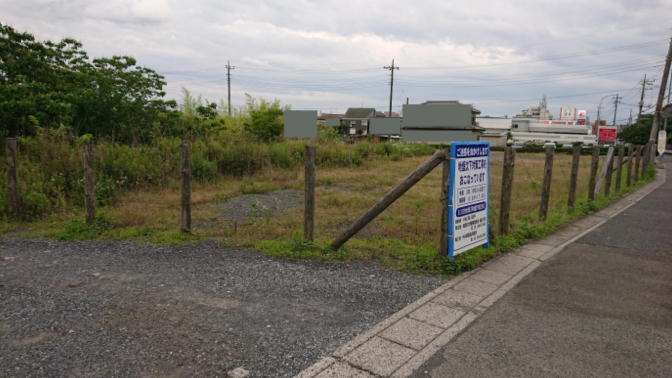

     前回同様目立った工事は開始されておりません

   東京方面
     諸事情によりまして
     道の右半分のみ工事に入った様です
     埋設するための排水管または共同溝が配置され
     始めました しかしながら
     今までに比べると大きな進展です

   袋橋通りと県道36号宿通りの中間地点
     排水管または共同溝が配置されているのが
     わかります

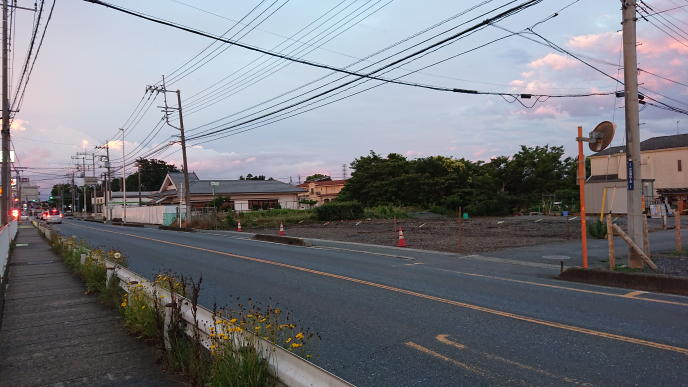

     別の時間に撮影したため夕方になってしまい
     ましたが夕日があまりにもきれいなので収めました

B県道36号宿通り

   川越方面
    前回5月と変わらず地盤強化の盛土期間のため
    盛土されております

   東京方面
     工事が始まっていると思ったのですが
     まだ工事が始まっておりませんでした
     しかしながら県道40号旧くらづくり前までの
     中間点では工事看板が設置され始めており
     旧くらづくり前までの工事が近く予定されて
     いるようです

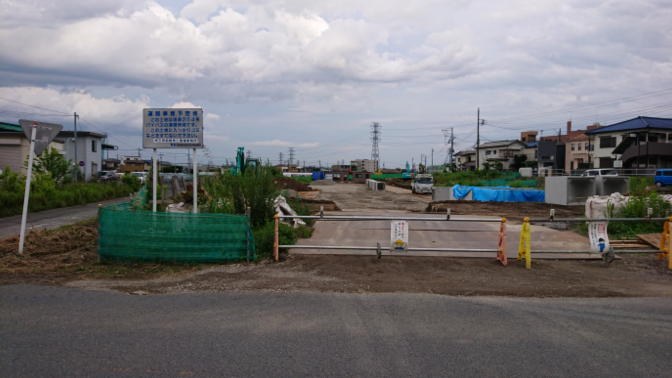

C県道40号旧くらづくり前

   川越方面
     工事事務所と思われる建物が設置され
     始めました
     もう少しで工事が始まるようです

   東京方面
     くらづくりが完全に更地になっています

  2021年6月
  総じて途中工事がストップしている箇所が存在しますが、
  開通を見越して、工事はできるところは進んでいるようです

 和光富士見バイパス概要 過去のレポート
